“我們工作人員克服了寒冷和夜間施工的不便,,全力以赴抓工期搶進度,,確保要在1月10日完成州門司鎮,,興寧鎮,,八面山瑤族鄉三個集中安置點的戶戶通電工程,給受災群眾更多時間布置新家,,讓他們在新家溫暖過冬,,亮堂過節?!背恢莩荒苜Y興安裝分公司總經理陳泰良說,。

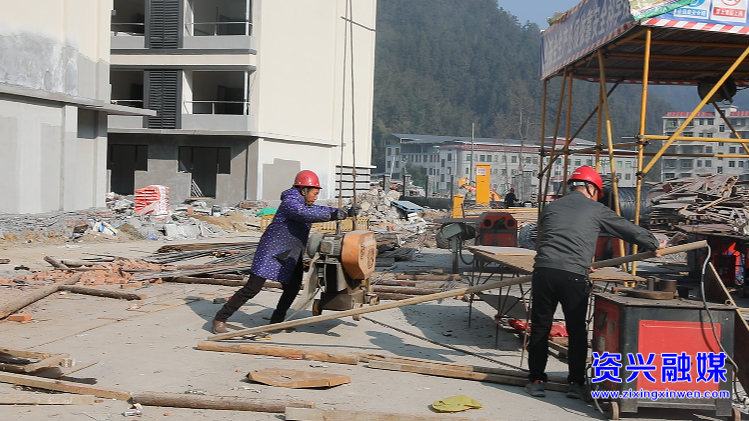

隨著興寧鎮、州門司鎮,、八面山瑤族鄉三個安置點的主體工程即將完工,,國網資興市供電公司的工作人員也已經到位,正在不分晝夜加緊施工中,,為受災群眾送暖亮家,。
在州門司鎮臨時安置點,居住在這里的賀選蘭老人家叫住了正在入戶宣講安全知識的州門司供電所所長李洲,,向他反應自己家的插座好像有點問題,。經過檢查,賀選蘭家中的三個插座存在用電安全隱患,,李洲馬上與同事一起對其進行了更換,。“他蹲在那里蹲了好久了,,我就看起有點過意不下去了,這么久這么冷的天腳都酸了,,我說搬個凳子給他坐,他就說不要不要,?!敝蓍T司鎮臨時安置點居民賀選蘭說。
州門司鎮共有五個臨時安置點,,55戶,,這段時間李洲和同事每周都要對這五個安置點進行用電安全巡查,向在這里居住的受災群眾講解用電安全知識,,為他們排查線路故障,,免費更換插座。為方便群眾聯系,,供電所還在每一戶的門口貼上了聯系卡,。
經過走訪,李洲的了解到目前有25戶受災群眾將在臨時安置點過年,,為此,,李洲根據他們的去向及用電情況對供電線路工程進行及時調整。“我們成立了專班,,每日跟進工程進度,,每周對五個臨時安置點進行了安全用電檢查,宣傳安全用電知識,,確保受災群眾度過一個光明溫暖的春節,。”國網資興市供電公司州門司供電所所長李洲說,。

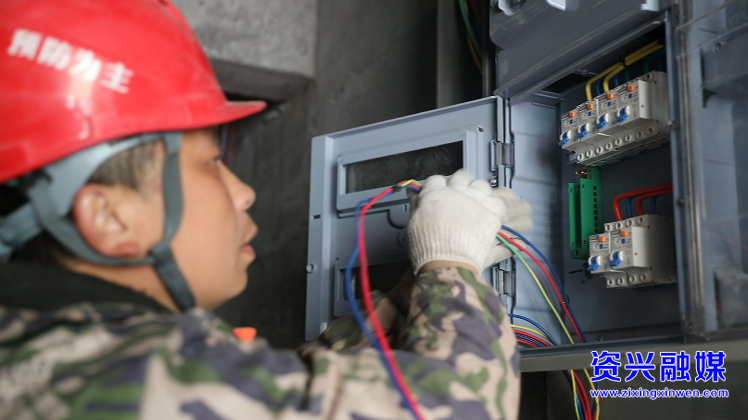

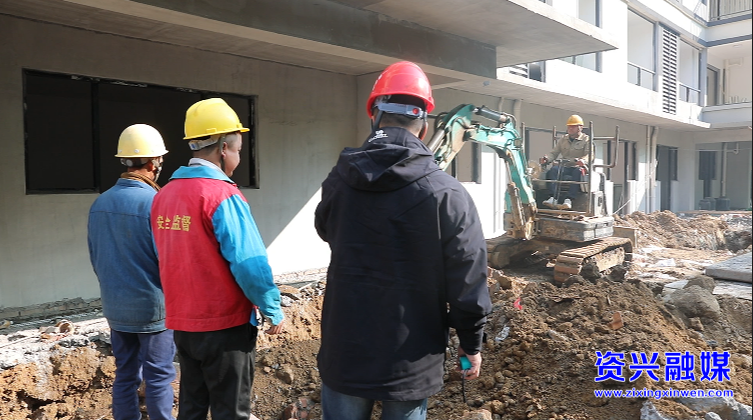

在州門司鎮集中安置點一期項目現場,,國網資興供電公司的工作人員也在進行作業。按照以往工作慣例,,電力設施將在房屋建造完成土地整平后再行進場,,但是由于現在安置點工程量大,時間緊,,該公司合理優化工期,,于去年12月底先行進場,在地下電纜工程無法施工的情況下先行完成電表入戶,、表計安裝等工作,。
“白天的話我們現在就是配合各個部門先搞,不能夠配合的我們加晚班,,比如說像表計的安裝,,表箱的安裝還有一些低壓線路管網的安裝,,我們就是晚上或者是加班加點的把這個通道搞完?!背恢莩荒苜Y興安裝分公司副總經理肖科說,。
按要求我市三個集中安置點的供電入戶工程都需要在1月10日前完工,為了完成這項艱巨的任務,,國網資興供電公司組織電力技術人員分兩班晝夜不停施工,。
夜晚的興寧鎮集中安置點項目施工現場燈火通明,電力技術工作人員正在加緊安裝表箱,,待地下電纜工程完工就可以將電源接入每家每戶中,。興寧鎮集中安置點一期共有11棟房屋200多戶,按正常工期需要三個月才能完成電力設施施工,,但是在合理安排工作以及增派人手的情況下,,興寧鎮集中安置點一期項目的供電工程將被壓縮至三分之一,確保在1月10日完成送電入戶,,讓家家戶戶亮起來,。
